🎭 TEATRO NUOVO

Dramma teatrale in tre atti e quattro varianti

Ci sono cantieri pubblici.
E poi ci sono quelli che, con il passare degli anni, smettono di essere semplicemente cantieri e diventano una forma di teatro amministrativo permanente.

Il Teatro Nuovo di Mirandola, a questo punto, appartiene chiaramente alla seconda categoria.

Con la Determina n.171 del 5 marzo 2026 il Comune ha concesso un’ulteriore proroga dei lavori, fissando il nuovo termine al 31 luglio 2026.

A prima vista sembra la solita proroga tecnica.

Ma leggendo gli atti con un minimo di attenzione si scopre che questa proroga ha una funzione molto precisa: prendere tempo.

Tempo per cosa?

Per aspettare l’approvazione della Variante n.4.

Il direttore dei lavori lo scrive con grande tranquillità nel proprio parere tecnico: la perizia è ancora in corso di approvazione, mentre la Regione Emilia-Romagna ha chiesto integrazioni alla documentazione presentata dal Comune.

In altre parole: il cantiere è arrivato a un punto in cui alcune lavorazioni non possono essere completate senza quella variante.

Quindi si proroga.

Non perché il lavoro sia finito.

Non perché il lavoro sia quasi finito.

Ma perché il progetto non è ancora stabilizzato.

E così la nuova data del 31 luglio 2026 assomiglia molto meno a una fine lavori e molto di più a una data di attesa burocratica: il tempo necessario perché la Variante n.4 venga approvata e il cantiere possa capire cosa deve fare davvero.

Nel frattempo il clima attorno al teatro è diventato tutt’altro che sereno.

Il Comune ha infatti appena dovuto ingoiare un lodo arbitrale superiore ai 900 mila euro complessivi proprio nella vicenda del Teatro Nuovo, perso contro l’impresa esecutrice.

E come se non bastasse ha annunciato l’intenzione di avviare azioni legali contro progettisti e direzione lavori.

Il risultato è un cantiere che si muove dentro un clima di sfiducia totale:

  • il Comune diffida dei tecnici
  • i tecnici difendono le proprie scelte
  • l’impresa ha già vinto un arbitrato
  • e nel mezzo resta il teatro.

In questo contesto diventa molto più chiara anche una frase della determina di proroga: il rinvio dei termini viene concesso senza riconoscere nuovi diritti economici all’impresa.

Traduzione molto semplice:
il Comune non ha nessuna intenzione di aprire il portafoglio.

Nel frattempo, sotto il livello delle determine, succede qualcosa di ancora più interessante.

Nei sotterranei del teatro è comparsa acqua.

Non una perdita banale.

Non una tubazione individuata.

Acqua.

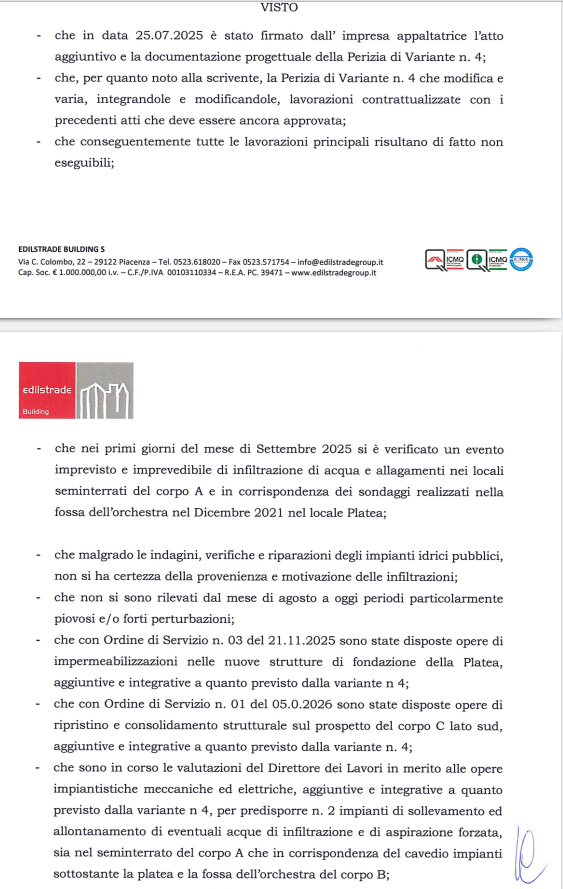

Nel settembre 2025 si verificano allagamenti nei locali seminterrati, nella zona della platea e della fossa orchestra.

E il dettaglio più straordinario di tutta la vicenda è scritto nero su bianco negli atti: non è certa la provenienza delle infiltrazioni.

C’è acqua.

Ma non si sa da dove arrivi.

Quando in un edificio storico compaiono infiltrazioni di origine ignota proprio nelle zone delle fondazioni, e la risposta tecnica è ordinare impermeabilizzazioni e perfino interventi di consolidamento strutturale sul prospetto sud, la parola “dramma” assume improvvisamente un significato molto concreto.

E mentre sopra il teatro si discute di varianti, proroghe e responsabilità legali, nei sotterranei qualcuno prova a fare chiarezza.


Intermezzo investigativo

Scena: locali seminterrati del Teatro Nuovo. Una lampada da cantiere illumina un tavolo di plastica. Sopra il tavolo una provetta con un campione dell’acqua misteriosa.

Entra in scena l’Agente n.20/bis della Polizia Ducale.

Impermeabile troppo lungo.
Taccuino d’ordinanza.
Aria severa.

Appoggia il fascicolo sul tavolo.

Accende la lampada.

Guarda la provetta.

«Bene.»

Pausa.

«Cominciamo dalle cose semplici.»

Sfoglia il fascicolo.

«Nome.»

L’acqua non risponde.

L’agente annota.

«Capisco. Collaborazione limitata.»

Seconda domanda.

«Da dove provieni?»

Silenzio liquido.

«Falda? Condotta? Infiltrazione geologica?
Qualche passaggio segreto sotto le fondazioni lato sud?»

L’acqua resta immobile.

L’agente si avvicina.

«Guarda che qui abbiamo già ordinato impermeabilizzazioni, consolidamenti strutturali e una Variante n.4 che non vede l’ora di conoscerti.»

Nessuna risposta.

L’agente sospira.

Chiude il fascicolo.

Prova l’ultima carta.

Si piega verso la provetta.

Abbassa la voce.

«Va bene. Cambiamo argomento.»

Pausa.

«Tu per caso sai chi è il Fico?»

Silenzio.

L’acqua non tradisce nessuno.

L’agente spegne la lampada e annota sul verbale:

“Il campione d’acqua mantiene il massimo riserbo.
Probabilmente molto ben informato.”


Ultimo atto

Così il Teatro Nuovo resta sospeso.

I lavori aspettano la Variante n.4.
La Variante n.4 aspetta le integrazioni.
Le integrazioni aspettano gli uffici.

Nel frattempo sotto il teatro scorre acqua di origine sconosciuta e sopra il teatro scorre una guerra legale tra Comune, tecnici e impresa.

Per ora la nuova data scritta sul cartello del cantiere è 31 luglio 2026.

Ma la sensazione, leggendo gli atti, è piuttosto chiara.

Il teatro resta chiuso.

E qui, a Mirandola, gli atti amministrativi diventano essi stessi lo spettacolo.
